Il metodo dell’Earned Value permette non solo un rapido confronto di quanto è stato fatto in relazione con la baseline del progetto ma anche di formulare previsioni sui costi ancora da sostenere.
Nella gestione dei progetti industriali con logica waterfall, il controllo dell’avanzamento rappresenta una delle attività più critiche per il project manager. Pianificare correttamente tempi e costi è infatti solo il punto di partenza: ciò che determina il successo reale di una commessa è la capacità di monitorarne l’andamento durante l’esecuzione e intervenire prima che eventuali deviazioni si trasformino in criticità.
In ambienti caratterizzati da margini ridotti, forte dipendenza dalla supply chain e sequenze operative vincolate, come spesso accade nel mondo manifatturiero, ritardi e sforamenti di budget non sono semplici scostamenti, ma possono compromettere direttamente la redditività del progetto. Per questo motivo è necessario dotarsi di strumenti che non si limitino a descrivere lo stato di avanzamento, ma che permettano di interpretarlo e anticiparne l’evoluzione.
In questo scenario si inserisce il metodo dell’Earned Value, una tecnica che consente di monitorare simultaneamente tempi e costi, fornendo una lettura integrata delle performance di progetto. Nato negli anni ’60 in ambito militare e oggi considerato uno standard internazionale, questo approccio permette non solo di fotografare la situazione corrente, ma anche di formulare previsioni attendibili sull’esito finale del progetto .
Perché il controllo tradizionale non basta
Una delle criticità più diffuse nella gestione dei progetti è l’utilizzo di indicatori parziali, che analizzano separatamente le diverse dimensioni della performance. Monitorare esclusivamente l’avanzamento temporale o il consumo del budget può infatti generare una rappresentazione distorta della realtà.
Consideriamo un caso tipico nel contesto industriale: una commessa produttiva che procede apparentemente secondo il piano, con attività completate nei tempi previsti o addirittura in anticipo. A una prima lettura, il progetto sembrerebbe sotto controllo. Tuttavia, se per ottenere questo risultato si è fatto ricorso a straordinari, a lavorazioni meno efficienti o a un’eccessiva esternalizzazione, il costo sostenuto potrebbe risultare significativamente superiore al budget previsto. In questo caso il progetto è “in anticipo”, ma economicamente fuori controllo — e spesso quando il problema emerge è troppo tardi per intervenire in modo efficace .
Il problema opposto è altrettanto frequente: un progetto che rispetta il budget ma accumula ritardi, magari a causa di inefficienze operative o colli di bottiglia non previsti. Anche in questo caso, l’analisi limitata a una sola dimensione non consente di cogliere il reale stato di salute del progetto.
Queste situazioni evidenziano un limite strutturale del controllo tradizionale: l’incapacità di mettere in relazione ciò che è stato speso con ciò che è stato effettivamente realizzato. Senza questo collegamento, il project manager dispone di dati, ma non di informazioni realmente utili per prendere decisioni.
Cos’è l’Earned Value Method
Il metodo dell’Earned Value nasce proprio per superare questi limiti, introducendo un approccio integrato al controllo delle performance di progetto. Il principio alla base è semplice ma estremamente potente: valutare l’avanzamento non solo in termini di tempo o di costi sostenuti, ma in funzione del valore del lavoro effettivamente completato.
In altri termini, l’Earned Value consente di rispondere contemporaneamente a tre domande fondamentali:
- Qual è la mia situazione attuale
- Come sta performando il progetto rispetto alla pianificazione iniziale
- Quanto ancora si prevede di spendere

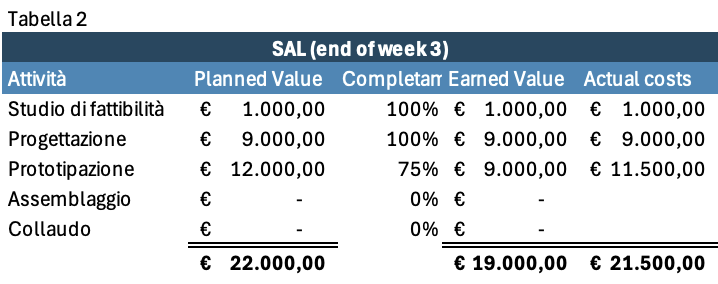

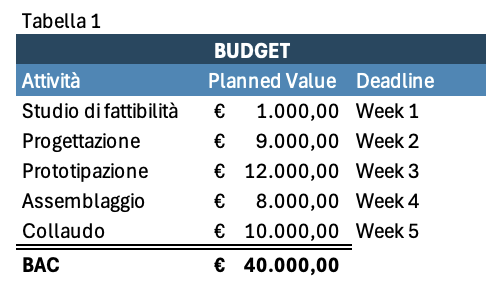

Per rendere possibile questa analisi, il metodo si basa su tre grandezze fondamentali: il valore del lavoro pianificato, il costo effettivamente sostenuto e il valore del lavoro effettivamente completato. La condizione necessaria per applicare il metodo è disporre di una baseline solida, composta da un cronoprogramma e da un budget dettagliato. Solo avendo definito cosa si sarebbe dovuto fare e quanto si sarebbe dovuto spendere è possibile confrontare il piano con la realtà e ottenere indicazioni significative .
Il vero punto di forza dell’Earned Value risiede nella sua capacità di trasformare dati eterogenei in indicatori sintetici di performance, consentendo di capire non solo se il progetto è in linea con le aspettative, ma anche in che direzione sta andando. In questo senso, rappresenta un passaggio fondamentale da un controllo descrittivo a un controllo decisionale, nel quale il project manager dispone di strumenti oggettivi per guidare il progetto verso il risultato atteso.

Le tre variabili fondamentali
Per applicare l’Earned Value Method è necessario disporre della baseline dei costi e della schedulazione. Su queste dimensioni si innestano le tre grandezze fondamentali che costituiscono il nucleo del metodo.
- Planned Value (PV): rappresenta il valore del lavoro pianificato a una determinata data. Non è semplicemente il budget totale, ma la sua distribuzione nel tempo: esprime quanto valore si sarebbe dovuto generare secondo il piano. Nell’ambito della progettazione industriale, questo implica associare a ciascuna attività, dalla progettazione CAD alla prototipazione fino alla validazione, una quota economica coerente con il suo peso all’interno del progetto.
- Actual Cost (AC): è il costo effettivamente sostenuto per il lavoro eseguito. Si tratta di un dato consuntivo, generalmente disponibile nei sistemi aziendali, che riflette la spesa reale indipendentemente dal risultato ottenuto. È proprio questa indipendenza dal progresso che rende il dato, da solo, poco significativo ai fini del controllo .
- Earned Value (EV): è il valore del lavoro effettivamente completato. Questa grandezza introduce una misura oggettiva dell’avanzamento, traducendo il progresso fisico in valore economico. Il calcolo può avvenire secondo diverse logiche: dalla semplice proporzione rispetto alla percentuale di completamento fino a metodi più conservativi, come l’attribuzione di valore solo alle attività concluse o l’utilizzo di regole standard (0% su attività non iniziate, 50% sul work in progress e 100% su attività completate) per ridurre la soggettività.
È proprio il confronto tra queste tre grandezze, ciò che si sarebbe dovuto fare, ciò che è stato fatto e quanto è stato speso, a rendere possibile un controllo realmente significativo.

Indicatori chiave di performance
Una volta definite le variabili fondamentali, il metodo consente di costruire indicatori sintetici capaci di descrivere in modo immediato lo stato del progetto.
Le prime informazioni derivano dagli scostamenti.
La Schedule Variance (SV=EV-PV) misura la differenza tra Earned Value e Planned Value. Indica se il progetto è in anticipo o in ritardo rispetto al piano: valori negativi evidenziano un ritardo, valori positivi un avanzamento superiore alle attese.
La Cost Variance (CV=EV-AC) confronta invece Earned Value e Actual Cost, restituendo una misura diretta dell’efficienza economica: valori negativi indicano uno sforamento dei costi, mentre valori positivi segnalano una gestione economica più efficiente del previsto .
Accanto agli scostamenti, assumono un ruolo centrale gli indici di performance.
Lo Schedule Performance Index (SPI=EV/PV) esprime il rapporto tra valore realizzato e pianificato, fornendo una misura dell’efficienza temporale. Analogamente, il Cost Performance Index (CPI=EV/AC) misura l’efficienza economica mettendo in relazione il valore prodotto con i costi sostenuti.
Il passaggio chiave, tuttavia, è interpretare questi indicatori non come dati statici, ma come segnali dinamici. Un CPI inferiore a 1, ad esempio, non indica solo uno sforamento attuale, ma suggerisce una tendenza che, se non corretta, si rifletterà sull’intero progetto. Allo stesso modo, uno SPI negativo evidenzia ritardi che, nei contesti industriali, tendono a propagarsi lungo le fasi successive, generando effetti a cascata su costi e tempi.

Dal controllo alla previsione: il vero valore dell’EVM
Limitarsi a descrivere lo stato attuale del progetto sarebbe però riduttivo. Il vero punto di forza dell’Earned Value Method risiede nella sua capacità di supportare decisioni prospettiche, trasformando un sistema di controllo in uno strumento di previsione.
Partendo dagli indicatori di performance, è infatti possibile stimare il costo finale del progetto attraverso l’Estimate at Completion (EAC). Questo parametro consente di rispondere a una delle domande più rilevanti per qualsiasi stakeholder: quanto costerà il progetto se continuerà con le attuali performance? A seconda delle condizioni operative, è possibile adottare diverse modalità di calcolo, che tengono conto di eventuali inefficienze sistemiche o di eventi isolati già risolti:
- EAC=AC+ETC -> qualora ci si accorga che le iniziali stime di progetto siano risultate erronee la strada migliore è considerare i costi già sostenuti e stimare nuovamente le risorse necessarie al completamento dei task rimanenti (ovvero Estimate to Complete – ETC).
- EAC=BAC/CPI -> è il metodo più indicato qualora il progetto stia procedendo senza particolari interferenze o imprevisti.
- EAC= AC+(BAC-EV)/(CPI*SPI) -> è il calcolo da preferirsi in situazioni critiche al crescere dei tempi e delle spese. In questo caso ai costi attuali si somma il lavoro rimanente (differenza tra budget ed earned value) e si pondera per il prodotto degli indici di performance.
- EAC=AC+(BAC-EV) -> è la formula da impiegarsi qualora si sia verificata una situazione imprevista nel passato, essa sia stata risolta e non ci si aspetta che si ripresenti in futuro.
Accanto all’EAC, la Variance at Completion (VAC=BAC-EAC) misura lo scostamento atteso rispetto al budget iniziale, rendendo immediatamente visibile l’impatto economico, sia esso positivo o negativo, delle deviazioni in corso.
Un ulteriore indicatore di grande utilità è il To Complete Performance Index (TCPI), che esprime il livello di efficienza necessario per completare il progetto con le risorse rimanenti. In altri termini, indica quanto sarà “difficile” rispettare il budget residuo alla luce delle performance attuali. Esso si calcola dal rapporto tra la quantità di lavoro ancora rimanente (BAC-EV) e i fondi rimanenti; questi ultimi possono essere calcolati nell’ipotesi che il progetto venga completato secondo il budget originario oppure secondo EAC nel caso in cui sia stata necessaria una variazione di budget. Di seguito le formule da utilizzate:
- TCPI=(BAC-EV)/(BAC-AC) -> se il progetto verrà completato con il budget originario
- TCPI=(BAC-EV)/(EAC-AC) -> se è stato necessario rivedere il budget di progetto.
Questi strumenti trasformano radicalmente il ruolo del controllo: da attività di monitoraggio a leva decisionale. Il project manager non si limita più a registrare ciò che è accaduto, ma dispone di informazioni concrete per valutare scenari alternativi, attivare azioni correttive e comunicare in modo trasparente con gli stakeholder.
In un contesto industriale, in cui tempi e costi sono strettamente interconnessi e ogni deviazione può avere effetti a cascata lungo la filiera produttiva, questa capacità predittiva rappresenta un vantaggio competitivo fondamentale.
Come implementare l’EVM operativamente
L’introduzione dell’Earned Value Method all’interno di un progetto non richiede strumenti particolarmente complessi, ma impone rigore metodologico e coerenza nella gestione dei dati. Il primo passo consiste nella costruzione di una baseline solida, che integri schedulazione e budget: le attività devono essere chiaramente definite (tipicamente attraverso una WBS), dotate di una durata stimata e di un costo associato. È proprio da questa integrazione che nasce il Planned Value distribuito nel tempo.
Una volta definita la baseline, è necessario stabilire le regole di misurazione dell’avanzamento. Questo è uno dei passaggi più delicati, soprattutto nella progettazione industriale, nella quale molte attività non producono output tangibili immediati. Definire criteri oggettivi, come ad esempio milestone tecniche, deliverable intermedi o logiche standardizzate di avanzamento, è fondamentale per evitare distorsioni nella valutazione dell’Earned Value.
Il passo successivo riguarda la raccolta sistematica dei dati: da un lato i costi reali (AC), generalmente disponibili nei sistemi aziendali e dall’altro l’avanzamento delle attività, che richiede un coordinamento continuo con i team tecnici. È in questa fase che l’EVM si differenzia da un controllo “a consuntivo” dato che la qualità del dato dipende dalla frequenza e dall’affidabilità della rilevazione.
Infine, è necessario strutturare un sistema di calcolo e reporting. Questo può avvenire tramite software di project management o anche attraverso strumenti più semplici, come fogli di calcolo, purché coerenti e aggiornati. L’obiettivo non è produrre indicatori, ma renderli leggibili e utilizzabili: l’EVM diventa realmente efficace quando entra nei momenti decisionali, come le riunioni di avanzamento o i confronti con gli stakeholder.
Errori comuni nell’utilizzo dell’EVM
Nonostante la sua solidità teorica, l’Earned Value Method è spesso applicato in modo superficiale, riducendone significativamente l’efficacia. Uno degli errori più frequenti riguarda la misurazione dell’avanzamento. Attribuire percentuali di completamento in modo soggettivo o non strutturato e coerente compromette direttamente il calcolo dell’Earned Value e di tutti i KPI a esso collegati. In assenza di criteri chiari, il rischio è quello di sovrastimare il progresso nelle fasi iniziali e sottovalutarlo in quelle finali, generando indicatori fuorvianti. Un secondo errore è legato alla qualità della baseline. Se pianificazione e budget non sono realistici, ad esempio perché derivano da stime troppo ottimistiche o incomplete, l’intero sistema di controllo perde significato. L’EVM non corregge una pianificazione errata: la rende semplicemente più evidente. Un ulteriore limite operativo è rappresentato dalla mancanza di aggiornamento dei dati: indicatori calcolati su informazioni obsolete restituiscono una fotografia distorta del progetto, riducendo drasticamente la capacità predittiva del metodo. Infine, un errore diffuso consiste nel non integrare l’EVM nei processi decisionali. Se i risultati rimangono confinati in report tecnici e non vengono utilizzati per guidare le scelte, ad esempio nella riallocazione delle risorse o nella revisione delle priorità, il metodo perde gran parte della sua utilità.
Limiti del metodo
Pur essendo uno degli strumenti più completi per il controllo dei progetti, l’Earned Value Method presenta alcuni limiti che è necessario considerare per utilizzarlo in modo efficace.
Il primo riguarda la complessità di implementazione iniziale. La necessità di strutturare una baseline dettagliata e definire criteri di avanzamento coerenti richiede tempo e competenze. Nei progetti di piccole dimensioni, questo sforzo potrebbe non essere giustificato rispetto ai benefici.
Un secondo limite è legato alla dipendenza dalla qualità dei dati. L’EVM è un metodo quantitativo e, come tale, restituisce risultati affidabili solo se alimentato con informazioni accurate. Errori nella stima delle durate, nei costi o nella rilevazione dell’avanzamento si riflettono direttamente sugli indicatori.
Infine, l’Earned Value non sostituisce il giudizio manageriale. Gli indicatori forniscono una rappresentazione sintetica della realtà, ma non ne esauriscono la complessità. Fattori qualitativi, come la maturità tecnica di una soluzione, il rischio di fornitura o la qualità del deliverable, restano elementi fondamentali nella valutazione complessiva del progetto.
In questo senso, l’EVM va inteso come uno strumento di supporto alle decisioni e non come un sistema automatico di controllo. La sua efficacia dipende dalla capacità del project manager di integrarlo con gli altri strumenti trasformando i dati in azioni coerenti con gli obiettivi del progetto.
